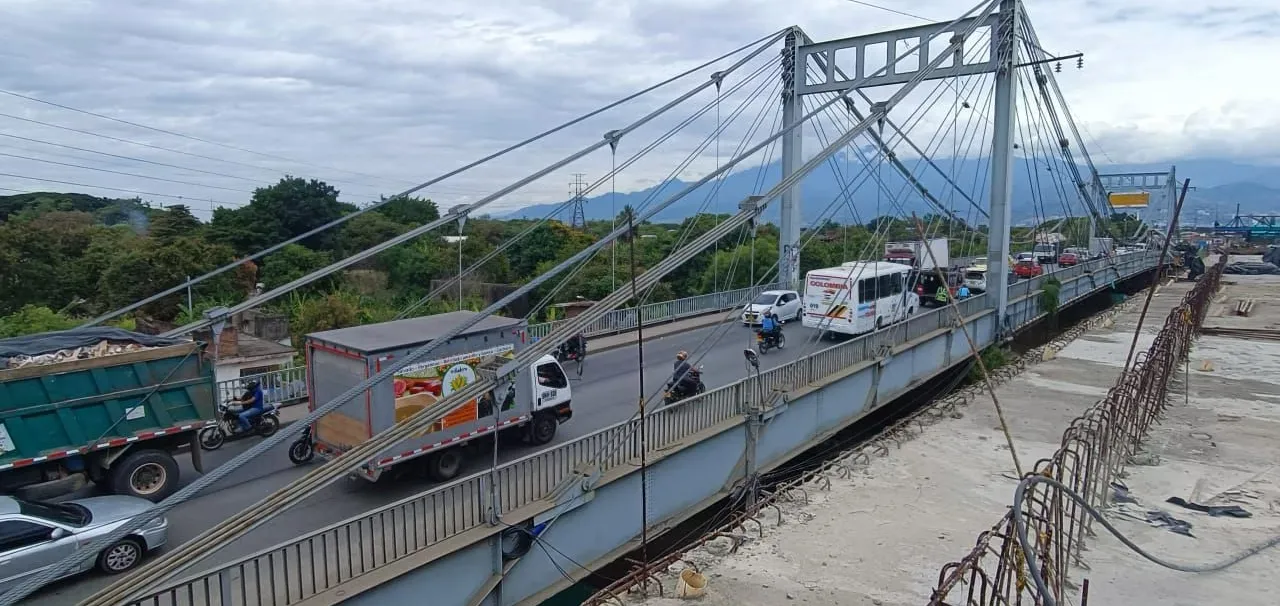

El puente inconcluso de $60.000 millones

El puente inconcluso de $60.000 millones

El puente inconcluso de $60.000 millones

El 7 de mayo de 2014, siendo Gobernador del Valle Ubeimar Delgado, se abrió la convocatoria pública para la realización de los estudios, diseños y construcción de un nuevo puente en el paso por Juanchito. Para tal fi n, según se informó que se contaba con recursos por el orden de los $27.900 millones.

El secretario de Infraestructura del Valle, de la época, Carlos Hernando Navia Parodi, dijo que la construcción de la obra debe ejecutarse en otros 24 meses. Tras cuatro meses de estar suspendido, el proceso licitatorio para definir el contratista que construirá el puente nuevo de Juanchito se adjudicó el 19 de diciembre de 2014 por la Gobernación del Valle.

Carlos Navia, secretario de Infraestructura del Valle, indicó que una vez aprobadas las vigencias futuras por la Asamblea por $26.970 millones (de los cuales se comprometen $11.160 millones para el 2015, $11.160 millones para el 2016 y $4.650 millones para el 2017). Según el acta de evaluación de los oferentes (se presentaron dos uniones temporales y un consorcio), la única habilitada es el Consorcio Candelaria, conformado por HB Estructuras Metálicas (con el 40 %), Latinoamericana de Construcciones (Latinco, con el 50 % de la participación en el consorcio) y Unidad de Infraestructura y Construcciones Asociadas S.A.S. (el 10 % restante).

El 23 de mayo de 2019, la entonces gobernadora del Valle, Dilian Francisca , confirmó que la obra del nuevo puente de Juanchito seguirá adelante, luego de que la interventoría aprobara la cesión del contrato, con lo cual su gobierno le da una salida definitiva a este proyecto que fue adjudicado en anteriores administraciones.

Universidad del Quindío actuará como interventora

El aval para la cesión del contrato se logró con la Universidad del Quindío que actúa como interventora y con la aprobación del Instituto Nacional de Vías, de donde provienen los recursos. “Es una problemática grave que hemos encontrado. No lo adjudiqué yo, pero de todas maneras hemos venido trabajando para que se desenrede ese tema y puedo decirles que ya se inició el proceso de cesión, eso quiere decir que el contratista le cede el contrato a otro contratista, dado que ya no tiene la capacidad para poder hacerlo, de poder terminar la obra, entonces lo cede a otro contratista”, explicó la gobernadora.

Para el 23 de julio de 2022, el Instituto Nacional del Vías, dijo que avanza en la construcción del puente nuevo sobre el río Cauca, en el corregimiento de Juanchito, que para esa fecha reportaba una ejecución del 70 %. Las obras se encuentran totalmente financiadas y su terminación está prevista para finales del 2022. Cabe anotar que los trabajos se ejecutan en el marco del Convenio 2235 de 2013 con la Gobernación del Valle del Cauca y cuenta con inversiones por $ 58.200 millones.

El 27 de junio del 2023, Frank Ramírez, secretario de Infraestructura del Valle, afirmó que las obras no están detenidas y que “entre el 2015 y 2016 no se tuvo ningún avance en la ejecución”, argumentó que una de las dificultades que conlleva esta obra está relacionada con que “el proyecto empezó hace tres administraciones departamentales”. A ocho años, con poca claridad en los avances, se han entregado más de $60.000 para el desarrollo de esta obra.

Frente a la posibilidad de nuevos sobrecostos Ramírez aseguró que “durante el periodo de la gobernadora Clara Luz Roldán se han garantizado los recursos para el puente, no se requieren recursos adicionales”. El secretario se comprometió que en atención al cronograma del proyecto, será culminado el próximo 30 noviembre.
